Hoofddorp: kruispunten Nieuwe Molenaarslaan

Afgelopen jaar waren er inloopbijeenkomsten over de oversteekplaatsen op de Nieuwe Molenaarslaan bij Naxos/Minaret, Paros/Pagode en Iraklia. Binnenkort start aannemer KWS met de werkzaamheden op de Nieuwe Molenaarslaan.

Wat is de planning?

De werkzaamheden duren van 13 oktober tot en met 24 oktober 2025. Om de Pleinen, Paros, Iraklia en Naxos bereikbaar te houden wordt het werk in fases uitgevoerd.

Afsluitingen en omleidingen

Het fietspad is van 13 oktober tot en met 23 oktober 2025 afgesloten. De aannemer zet omleidingsborden neer.

De Nieuwe Molenaarslaan is van vrijdagavond 17 oktober 19.00 uur tot en met vrijdag 24 oktober afgesloten voor doorgaand autoverkeer.

De Pleinen blijft tijdens de werkzaamheden altijd bereikbaar. Afhankelijk van waar gewerkt wordt, kun je rijden via Pagode of via Minaret. Naxos, Iraklia en Paros blijven ook bereikbaar. Er staan omleidingsborden en verkeersregelaars helpen het verkeer.

Van 13 oktober tot en met 17 oktober – fase 1

De aannemer legt een nieuw voetpad aan tussen Minaret en Acropolis.

Van vrijdagavond 17 oktober tot en met 21 oktober – fase 2

Er wordt gewerkt tussen de kruising Naxos en de kruising Iraklia. Iraklia en Naxos blijven bereikbaar via Minaret. De Nieuwe Molenaarslaan is afgesloten tussen Minaret en de Fanny Blankers-Koenlaan. Eén rijbaan blijft open voor verkeer naar Iraklia, met hulp van verkeersregelaars. Verkeer van en naar de Pleinen kan alleen via Pagode de wijk in en uit. Paros blijft bereikbaar vanaf de Bennebroekerweg. Er wordt het hele weekend doorgewerkt.

22 oktober tot en met 24 oktober – fase 3

Tijdens de werkzaamheden aan de kruising van Paros met Pagode is de Nieuwe Molenaarslaan afgesloten tussen de Bennebroekerweg en Pagode. Verkeer van en naar de Pleinen rijdt via Minaret.

Wat gaat er gebeuren?

De kruisingen en fietsoversteken worden als onveilig ervaren. Om ze veiliger te maken, wordt de voorrang aangepast. Eén voetgangersoversteek verdwijnt en er komen drempels. De aparte fietsoversteken worden verwijderd.

Langs het fietspad tussen Minaret en Acropolis komt een nieuw voetpad.

Welk ontwerp is gekozen?

Er is gekozen voor ontwerp 1. Die ziet u hieronder. Ontwerp 1 heeft ook de voorkeur van de politie. In dit ontwerp komt er 1 kant van elk kruispunt een zebrapad. Zo blijft het overzichtelijk en veilig. Fietsers krijgen geen voorrang meer op het kruispunt. Zij steken in het midden over.

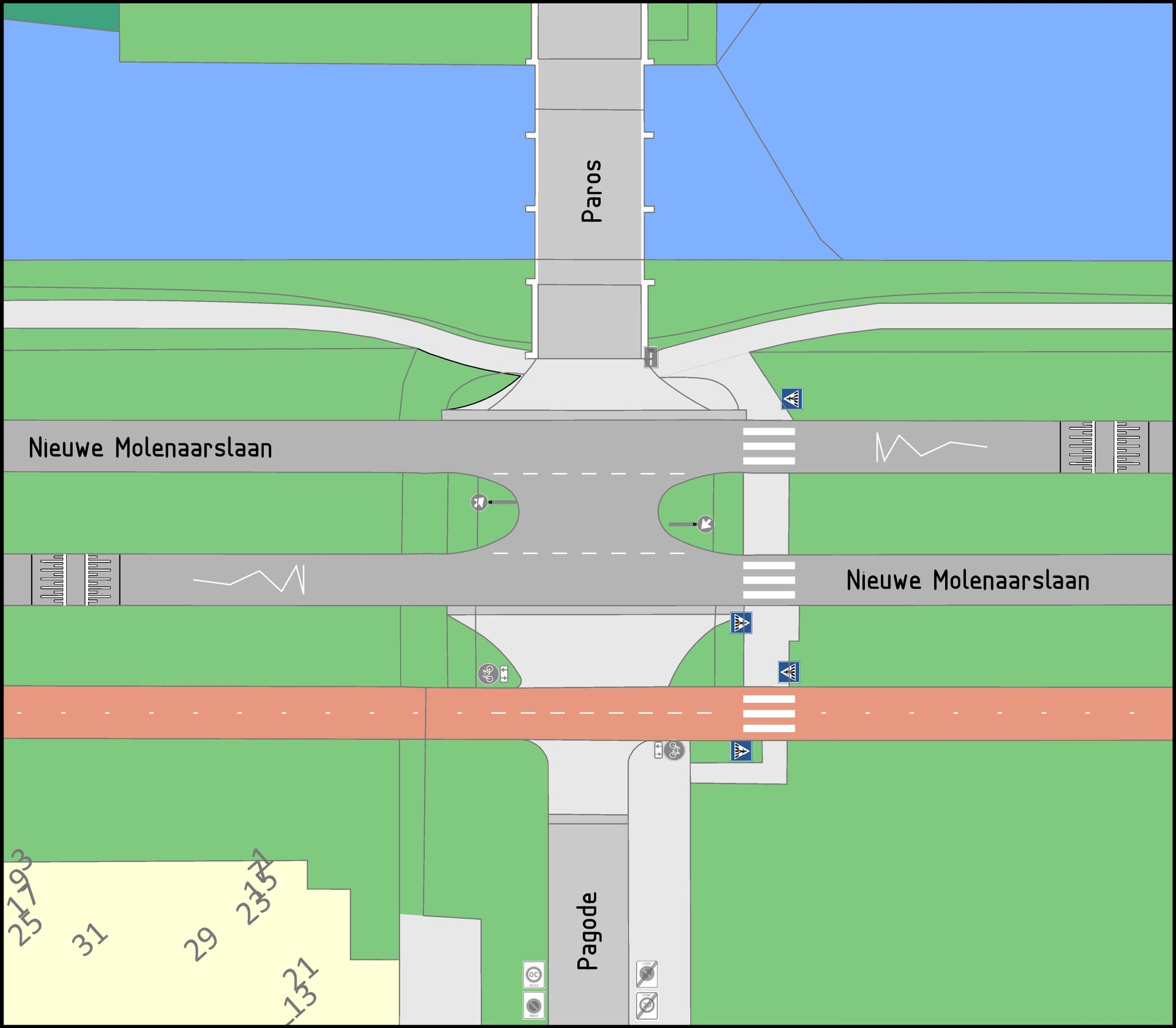

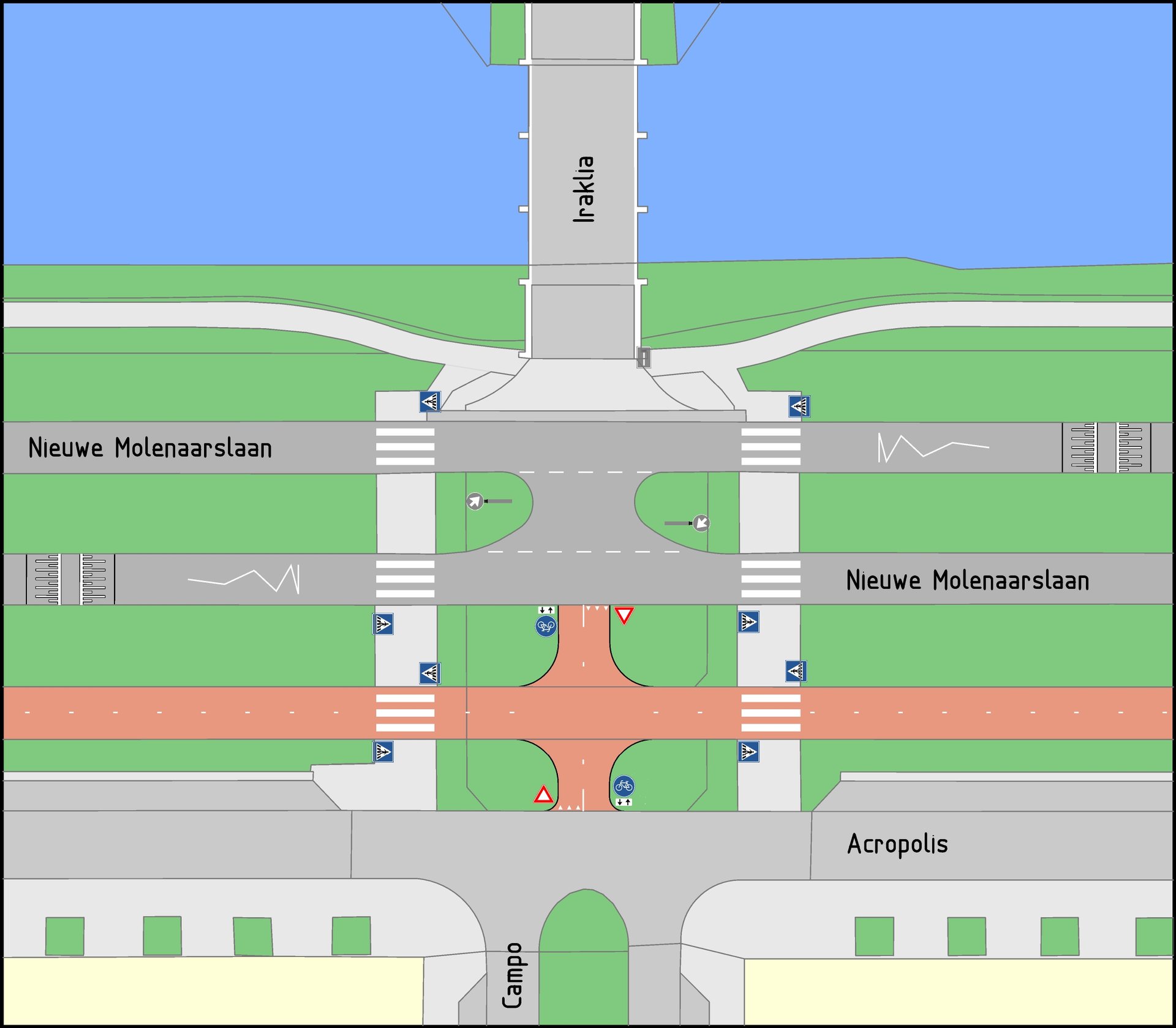

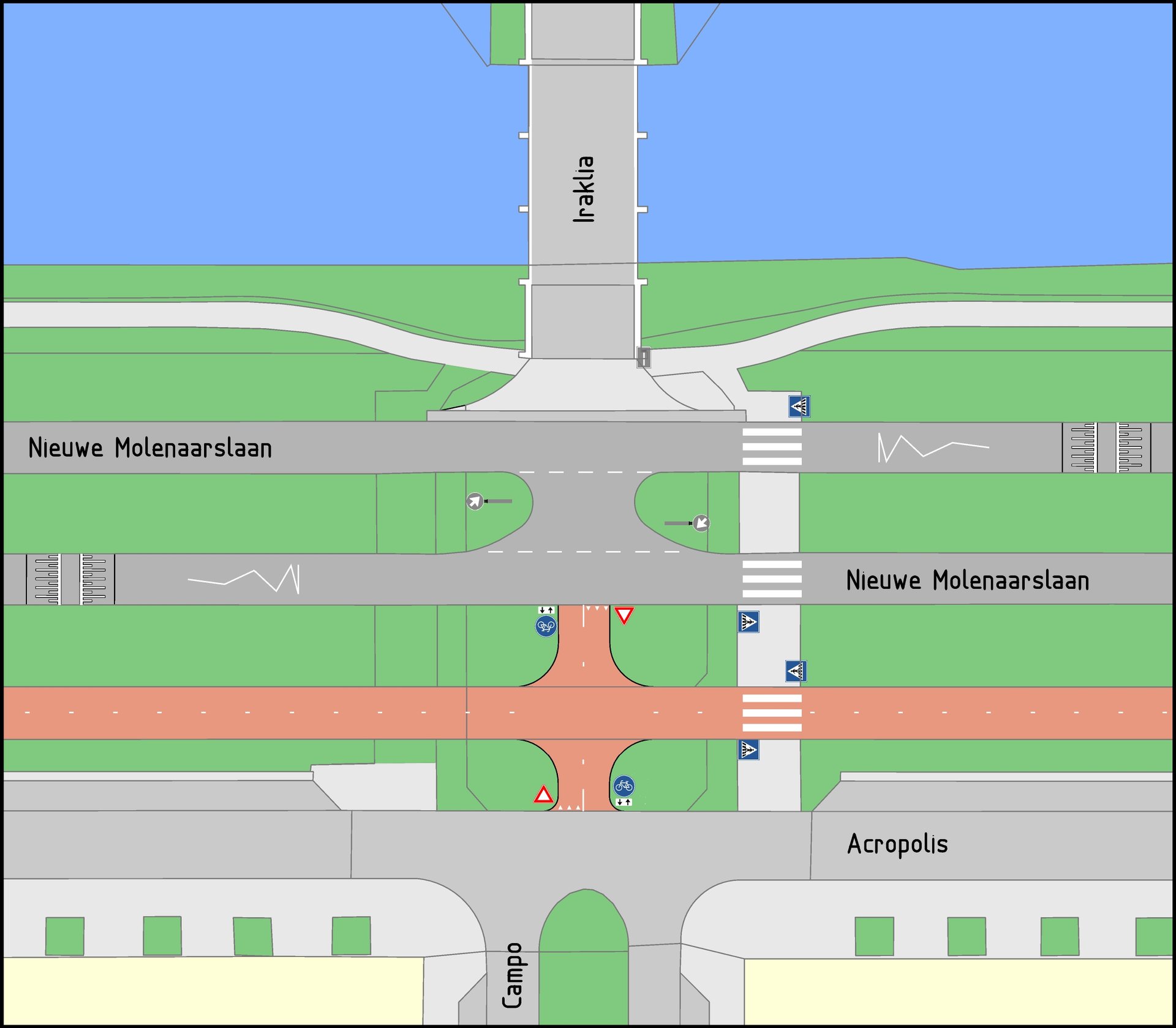

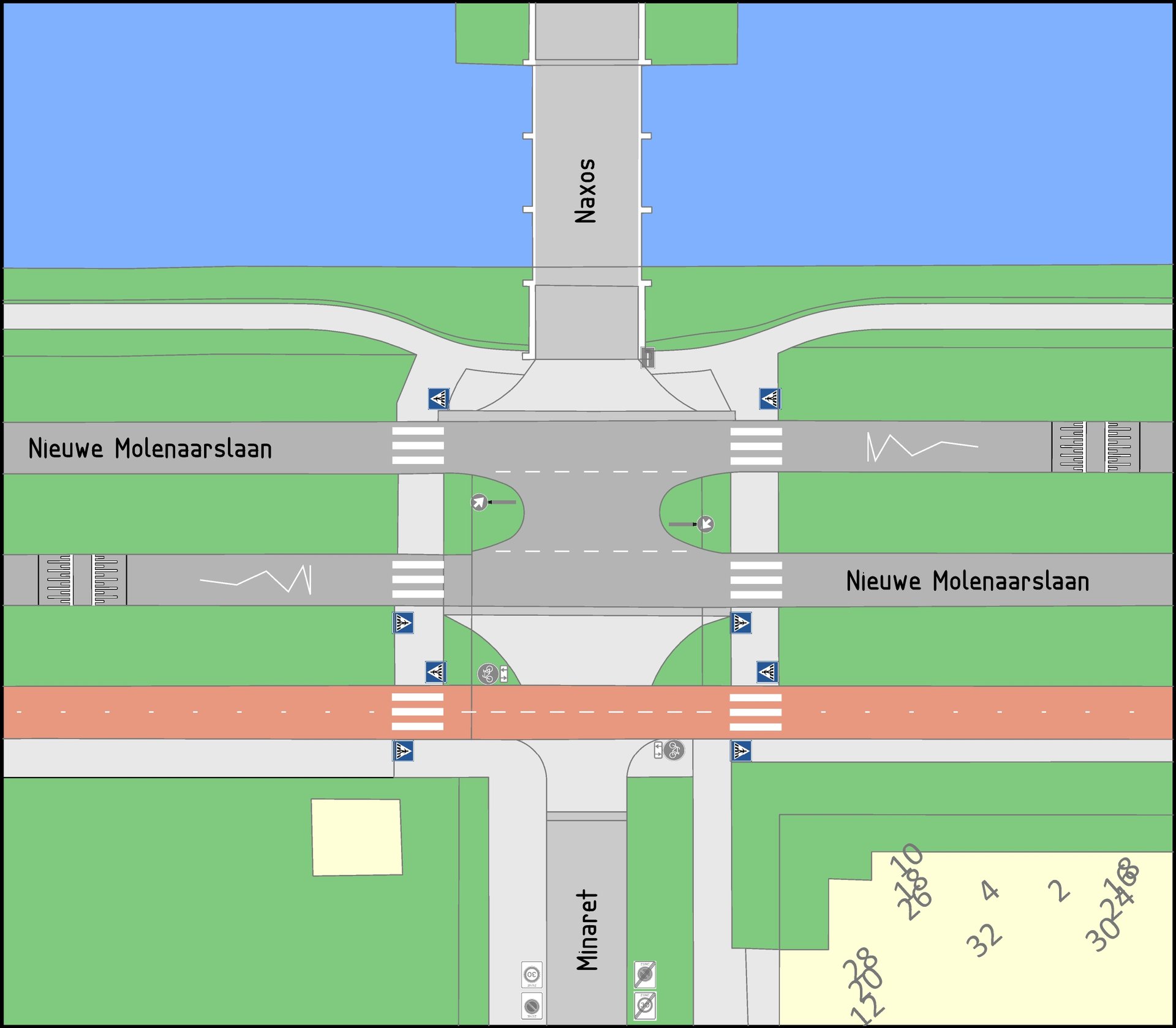

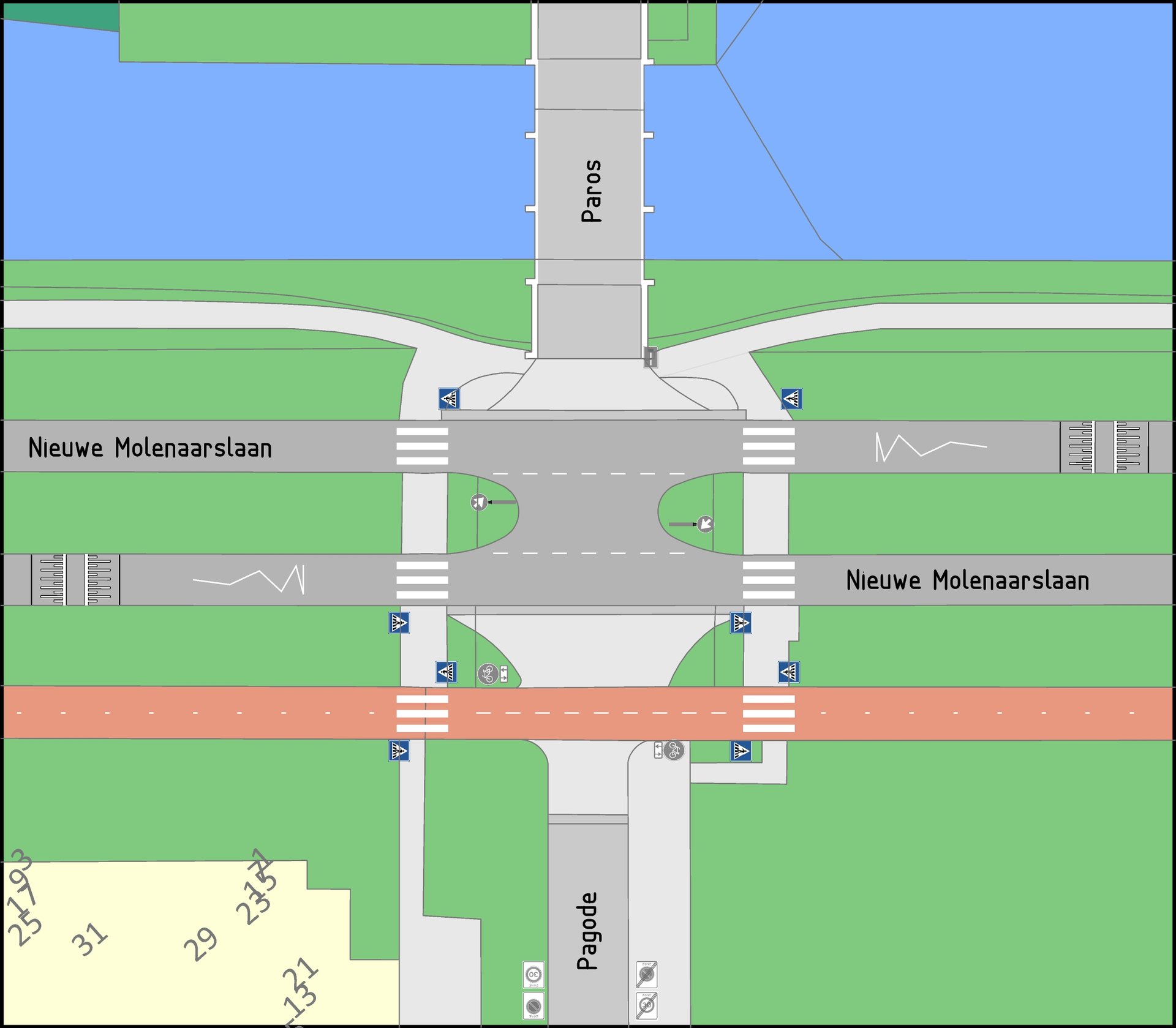

Ontwerp 1: één zebrapad per kruispunt
  • Elk kruispunt heeft aan 1 kant een zebrapad. Deze inrichting is rustiger en daarmee overzichtelijker.
  • Bij het verlaten van de wijk in de richting van de Bennebroekerweg hoeven auto’s geen zebrapad over te steken.
  • Auto's hoeven nog maar bij 1 zebrapad op overstekende voetgangers te letten. Dat is overzichtelijker en veiliger.

Is er (geluids)overlast?

De aannemer probeert zo min mogelijk (geluids)overlast te veroorzaken. Helemaal geen (geluids)overlast veroorzaken lukt helaas niet. Vooral het weghalen van het oude asfalt maakt veel geluid. We begrijpen dat dit vervelend is. Toch is het belangrijk dat wij deze werkzaamheden uitvoeren. We rekenen daarom op uw begrip.

Let op: loop niet over de kleeflaag

Na het weghalen van het oude asfalt brengt de aannemer een zwarte, plakkerige kleeflaag aan. Deze laag zorgt ervoor dat het nieuwe asfalt goed blijft zitten, maar kan ook blijven plakken aan schoenen of aan de pootjes van huisdieren. Zorg er daarom voor dat u en uw huisdieren er niet overheen lopen.

Hoe blijf ik op de hoogte?

Wilt u op de hoogte blijven van de werkzaamheden en de planning? Download dan de BouwApp en zoek bovenin op ‘Haarlemmermeer asfaltonderhoud’. Daar vindt u alle informatie over het (asfalt)werk dat de aannemer in onze gemeente uitvoert.

Waar kan ik terecht met vragen?

Bel voor vragen over de werkzaamheden met Ron de Lange via 0900 1852. Of stuur een e-mail naar info@haarlemmermeer.nl. Zet 'Werkzaamheden Nieuwe Molenaarslaan' in het onderwerp.
